广东榕泰遭证监会立案调查,张北项目推进疑云待解

发布时间: 2020-12-17 15:59:49 来源: 壹财信

来源:壹财信

来源:壹财信

作者:李 苏

近日,从广东榕泰(600589.SH)发布的关于立案调查进展暨风险提示的公告显示:截至本公告发布日,中国证监会的调查工作仍在进行过程中,尚未有结论性意见。

公告显示,2020年第一季度,广东榕泰称为加快推进张北榕泰云谷数据中心的建设向广东国华预付了22554.76万元的设备款,由此牵出涉及投资十多亿元的张北项目。

广东榕泰表示,目前张北云谷计算中心工程虽然土建建设在加紧施工中,但需待达到公司工程具体设备安装条件时再进行购进安装,故尚未实质进入工程施工阶段。在尚未实质进入工程施工阶段的情况下,广东榕泰还是向广东国华支付了2.26亿元的预付款。

实际上,不论是投资机构还是投资者对于广东榕泰张北项目都非常关注,并且在互动平台持续向公司提问进展情况,甚至有投资者提出项目是否停止建设。

广东榕泰在5月14日回复公司张北榕泰数据中心项目正稳步推进,7月10日则回复公司张北榕泰云谷数据中心项目正在向前推进。

此前数据显示,"张北榕泰数据中心"初步计划 2020 年初具备2000个机柜生产能力,2021年具备4000个机柜生产能力,2022年形成完整的6000个机柜生产能力。

在回复函中,已经改为初步计划 2020 年具备2000个机柜生产能力,2021年具备4000个机柜生产能力,2022年形成完整的6000个机柜生产能力。

细心的可以发现,2030年初已经把"初"字删除,毕竟2020年已经过去三个季度,"尚未实质进入工程施工阶段"。按照目前情况来看,结合张北地区第四季度温度不适宜施工,2020年具备2000个机柜生产能力的计划或也很难完成。

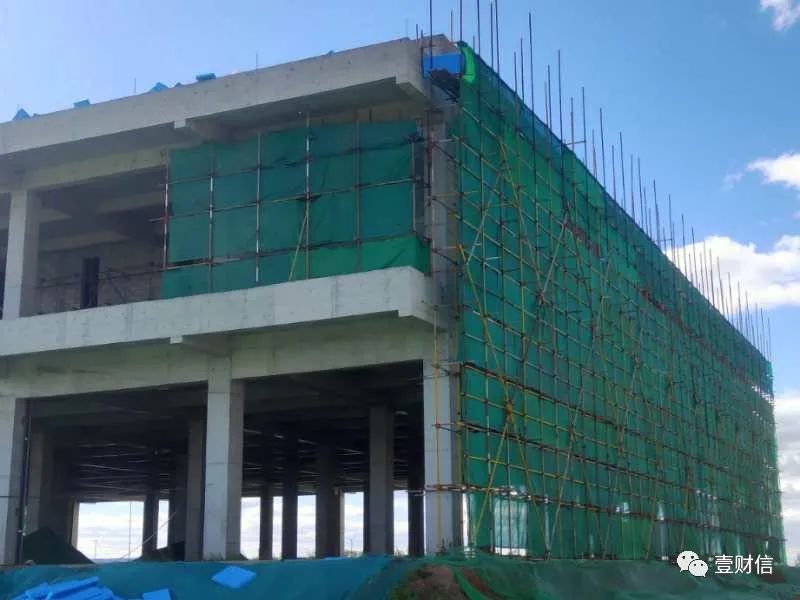

(图片来自张北榕泰项目现场)

《壹财信》了解到,从目前工程进度来看,还没有到达机电施工和安装的状态。而根据资料显示,接受广东榕泰2.26亿元预付款的广东国华,是一家机电设备安装公司,在没有土建工程完工的情况下,是不是更应该推进土建工程。

张北数据中心一直被认为是广东榕泰加快转型的重要一步,早在2016年广东榕泰曾发布定向增发预案,拟非公开发行不超过1.90亿股,募集资金不超过16.59亿元,其中投入张北榕泰云计算数据中心建设项目13.39亿元,市场一度对此项目寄予厚望。

为了推进项目,广东榕泰分别于2017年5月、9月和2018年7月对定增预案三易其稿。彼时,对于定增金额的合理性及项目的风险性,监管层一直保持谨慎质疑。最终,广东榕泰还是终止了该定增项目。

虽然终止定增,但广东榕泰表示将根据张北榕泰的工程计划及资金情况继续稳步推进项目建设。公司将通过自筹或自有资金满足张北榕泰项目建设的资金需求,或者引入外部资金合作建设。

但是,张北榕泰项目进展并不顺利。据张北县政府官网显示,2018年榕泰云计算厂房、综合楼主体施工,因后期资金问题,工程进展缓慢。在2019年张北县《精准服务重点项目建设活动回头看工作报告》中更是指出,榕泰从今年年初与河北银行洽谈贷款事宜,目前还未有结果。

(图片来自张北榕泰项目现场)(图片来自张北榕泰项目现场)

从张北县政府官网可以看出,项目的确遭遇资金问题,在此情况下,今年第一季度,广东榕泰向广东国华预付了22554.76万元的设备款。声称为加快推进张北榕泰云谷数据中心的建设,但是却把巨额款项打给了设备方,而不是土建工程,这在逻辑上也令人不解。

一直处于停滞状态的张北项目并没有迎来快速推进,巨额资金是否又真正用到项目建设以及设备采购中更不得而知;广东榕泰与广东国华之间是否关联关系一直悬而未决。在证监会立案调查中,这些问题都应一查到底,给出令人信服的回答。

郑重声明:本文版权归原作者所有,转载文章仅为传播更多信息之目的,如有侵权行为,请第一时间联系我们修改或删除,多谢。
Top
